三峡巴基斯坦第一风电项目完成最后一台风机基础浇筑

发布时间:2013-10-15 16:55

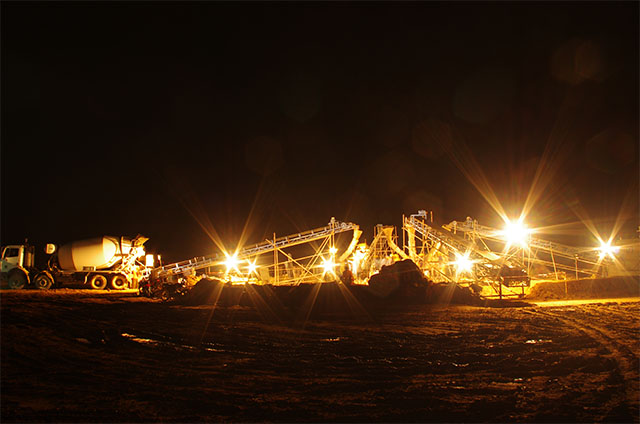

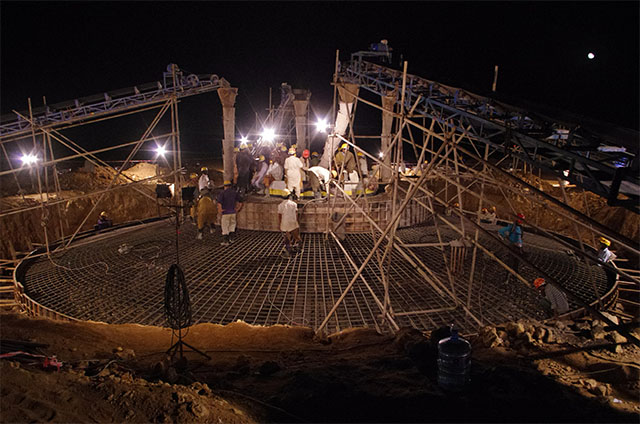

    三峡巴基斯坦第一风电项目于2013年4月30日开始第一台风机基础浇筑,2013年10月9日完成第三十三台风机基础浇筑,历时5个多月。最后一台风机基础的浇筑完成,标志着工程的混凝土浇筑工序基本完成,预计在2013年11月20日开始风机吊装,力争在2013年12月年底完成18台风机的吊装工作。

    目前工程进展顺利,升压变电站综合楼完成二楼结构浇筑,预计2013年12月底封顶;即将开始设备楼、附属楼及户外设备基础的施工,预计2014年1月底具备设备安装条件。




新能源院 张汉宏 报道/摄影
2013年10月10日
